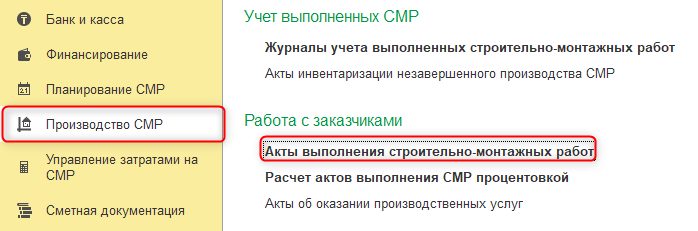

Документ Акт выполнения строительно-монтажных работ отражает факт завершения очередного этапа СМР либо полное завершение СМР на объекте строительства (раздел Производство СМР – Работа с заказчиками).

Для последующего отражения в бухгалтерском учете и формирования счета-фактуры на основании акта СМР формируется документ - Акт об оказании производственных услуг на основании документа Акт выполнения СМР.

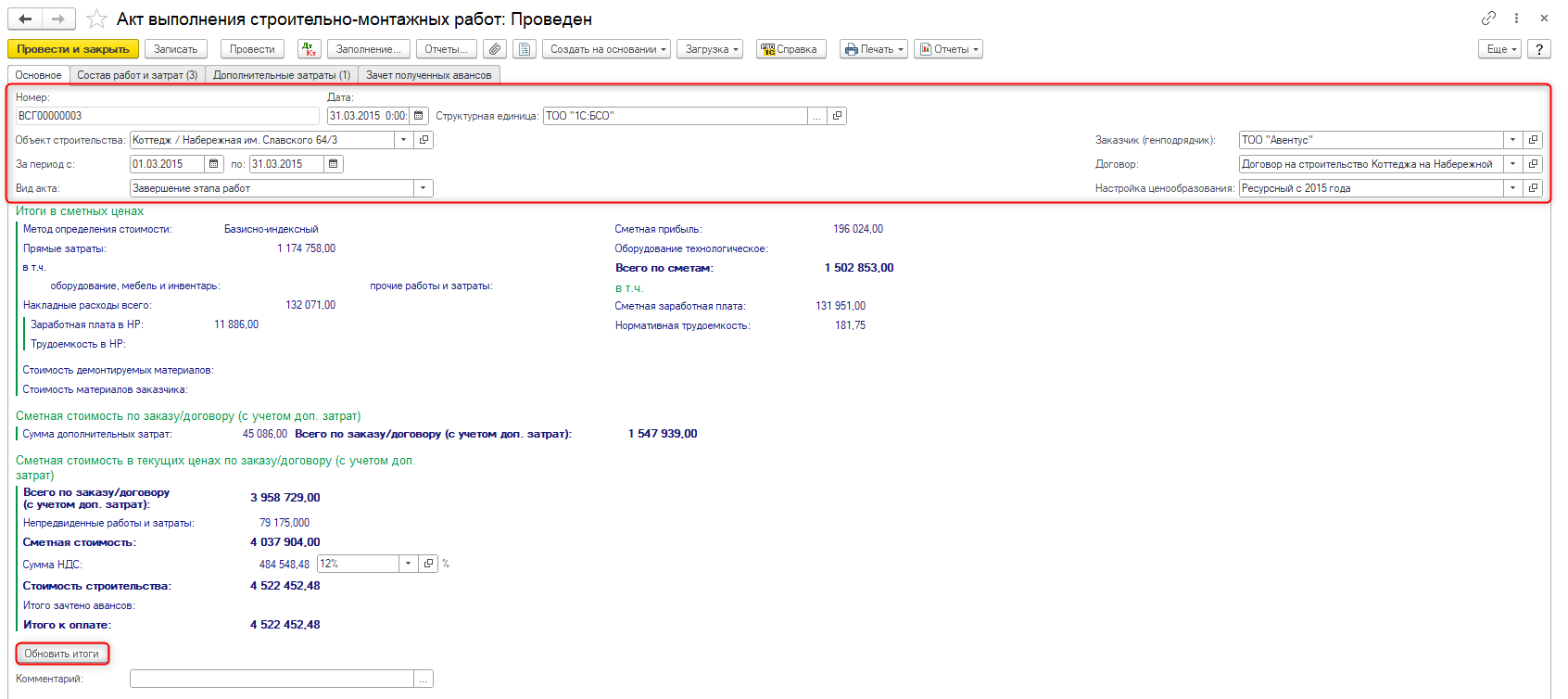

На вкладке Основное указывается информация: номер и дата документа, структурная единица, объект строительства, за период с.. по.., вид акта, заказчик, договор, настройка ценообразования. Также рассчитываются итоговые значения по акту.
Виды акта:

Итоги в сметных ценах, сметной стоимости по договору с учетом дополнительных затрат и сметной стоимости в текущих ценах по договору с учетом дополнительных затрат по акту обновляются при записи документа, либо при нажатии на кнопку Обновить итоги.

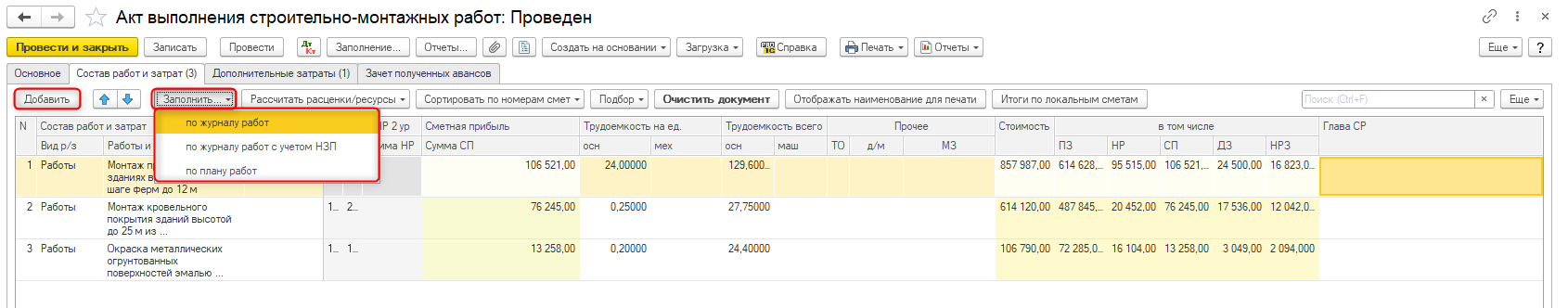

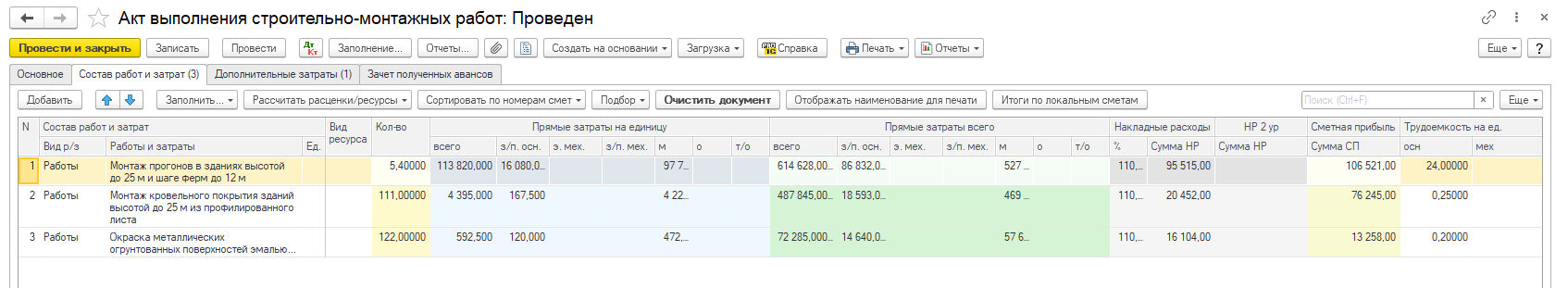

На вкладке Состав работ и затрат указываются выполняемые работы по акту с учетом всех фактических расходов.

Для заполнения табличной части используются команды:

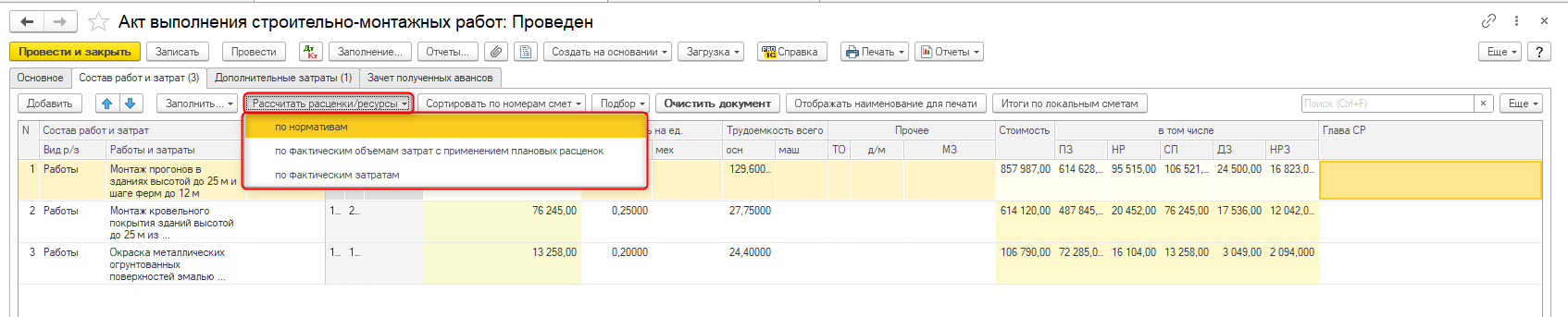

Команда Рассчитать расценки / ресурсы – для заполнения стоимости СМР и ресурсов:

В этом режиме часы работы рабочих-строителей и машинистов определяются по
Объем работы машин и механизмов определяется по
Количество ресурсов определяется по
Также используются данные по субподрядным работам, зарегистрированным документами Акт приемки субподрядных работ по данному объекту за выбранный период. Цена для всех ресурсов определяется на основании объемного плана СМР.
Их стоимость - по произведенному на основании М-29 списанию ТМЗ, по бух. учету. Также используются данные по субподрядным работам, зарегистрированным документами Акт приемки субподрядных работ по данному объекту за выбранный период

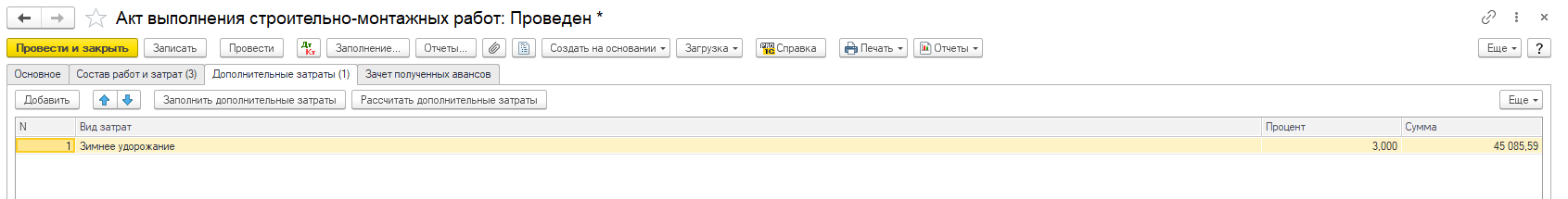

На вкладке Дополнительные затраты указывается информация по дополнительным затратам, включаемым в сумму акта. Их перечень и размер по умолчанию заполняется из объемных планов СМР. При ручном добавлении дополнительной затраты ее размер в процентах устанавливается равным заданному в объемном плане СМР по объекту. Если этот вид затрат не предусмотрен в объемном плане, тогда размер берется из общего перечня ставок дополнительных затрат. Для расчета величины дополнительных затрат используется команда Рассчитать дополнительные затраты.

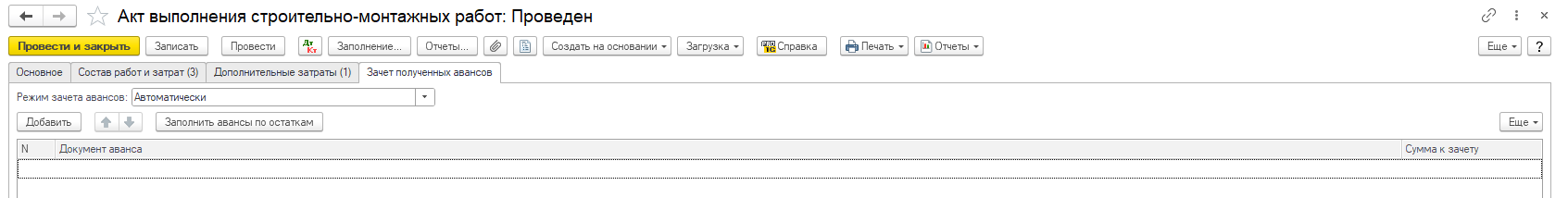

На вкладке Зачет полученных авансов указывается информация по авансам от заказчика. Итог по ней вычитается в формируемой печатной форме справки о стоимости (КС-3).
Параметр Режим зачета авансов определяет порядок зачета аванса по бух. учету при оформлении бухгалтерского акта выполненных работ на основании данного акта:
В самой табличной части указываются документы получения аванса и суммы закрытия. Для заполнения по имеющимся авансам следует использовать команду Заполнить авансы по остаткам.
Таким образом, документ Акт выполнения строительно-монтажных работ отражает факт завершения очередного этапа СМР, либо полное завершение СМР на объекте строительства в программном продукте 1С:Бухгалтерия строительной организации.
